ドキュメント ふたば保育園さま 太陽光発電システム(4.2kW)設置工事
施工例 2007年7月25日
[埼玉県さいたま市見沼区東大宮 ふたば保育園さま 太陽光発電システム(4.2kW)設置工事 2007年7月〜8月]

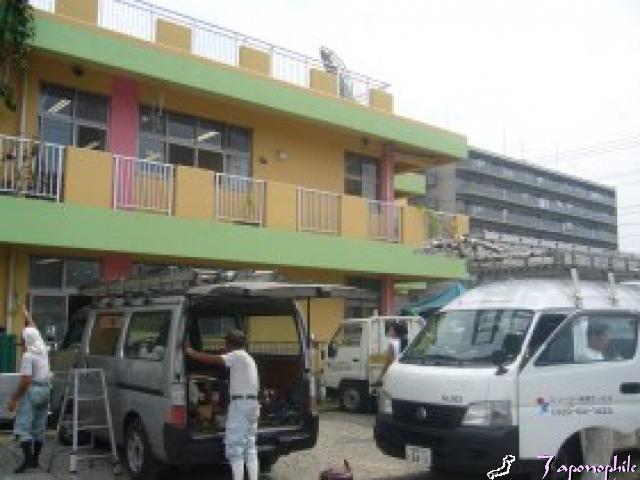

本日より、ご近所のふたば保育園さまでの施工を開始いたしました。
奇遇にもロゴにふたばマークが入っているのは当社と同じです。
今回は工事力に一番差の出る陸屋根(平たい屋根)への太陽光パネル設置です。
陸屋根工事は通常の屋根とは違って、防水処理をていねいに行わないとすぐに雨漏りしてしまうのと、風を受けやすいため下手な工事ではパネルが吹っ飛んでしまうという点で、難度の高い工事と言えます。
その両方をクリアするためには、まずしっかりとしたベースコンクリート工事を行うことがカギとなります。
そして何より、保育園はかわいい未来の宝たちの集まる場所です。
安全上も最大限の注意をはらって作業を行ってゆくこととなります。
7月25日 (一日目) ベース基礎工事
am9:00 準備開始
工事車両4台。今日は万全の安全管理でのぞむため10名体制です。
屋上へ架台などの運搬スタート

屋上では、パネル取り付け箇所でベース基礎の設計を開始
設置箇所は三カ所、パネルは計20枚です。

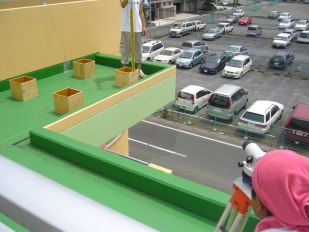

高さ調節のためしっかり測量。

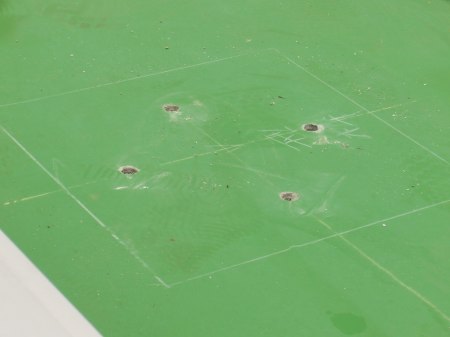

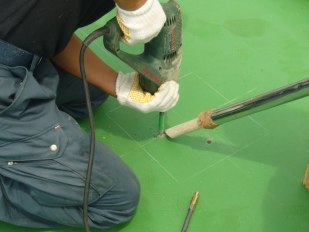

am10:30 鉄筋アンカー用穴あけ
粉塵は吸い取りながら……
これが30か所あるので4×30=120か所の穴あけ作業です。

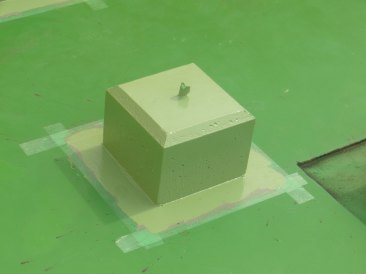

アンカー打ち込み(防水処理)

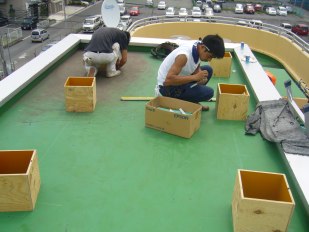

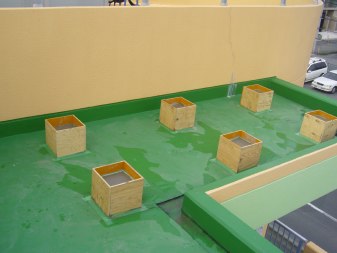

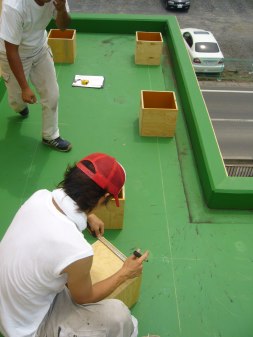

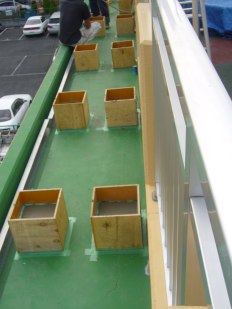

コンクリート用の型枠設置
大きな音の出る作業は、なんとか「お昼寝タイム」前に終わらせることができました。
pm1:00 午後はコンクリート練り作業から

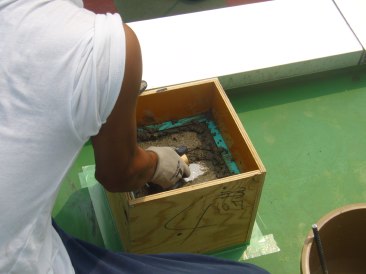

コンクリート流し込み
しっかりていねいに整えて…
次々と仕上がってゆきます。
こんな狭い場所にも…
次の工程はコンクリートがしっかり乾いてからとなります。
pm5:20には、後片付け・清掃も全て終了しました。
7月28日 (二日目) 防水工事開始
am9:00 まずは型枠外しから

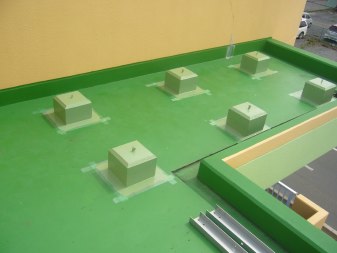

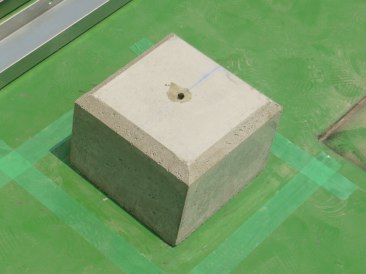

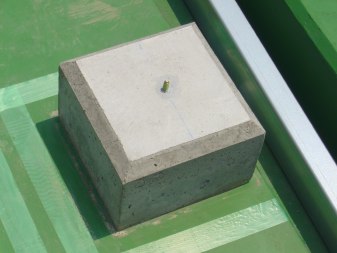

しっかり固まっています。
この土台にさらにドリルで穴を開け……

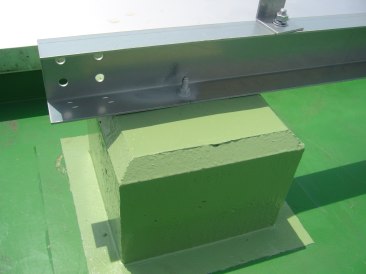

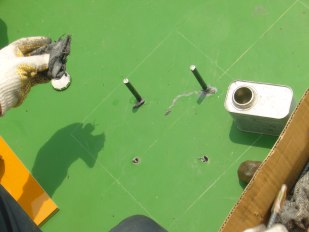

架台を固定するためのアンカーボルトを取り付けます。

同時進行で、電気工事も開始。
周辺はしっかり養生

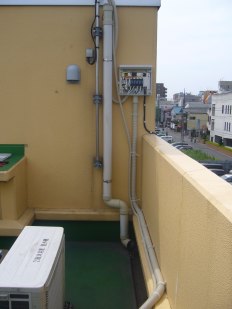

配線はすべて見えないところを通します。
pm1:00 防水のための下地材(プライマー)塗り
透明に光っているのが下地材です。
(天候を配慮し次の工程は、さらに後日へ。手間をおしまず、きっちりやります。)
8月1日 (三日目)
pm1:00~
ウレタン防水加工
乾かすため、さらに一日寝かせます。
8月2日 (四日目)
pm1:00~
グレーの防水材の上にさらにトップコート(保護材)をていねいに塗ってゆきます。
回りの色と合わせてグリーン系のものを使いました。
これでベース基礎工事・防水工事はようやく全工程が終了!
いよいよ翌日、このうえに架台・パネルが載せられます!
8月3日 (五日目)
am9:00~ 架台の組み立て開始
裏から見ると、こんな感じで固定してあります。

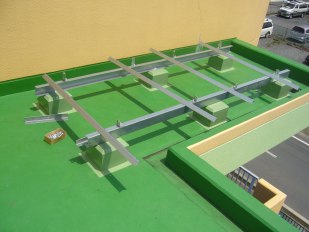

設計図通りに着々と組み立て。
pm1:00~
この太陽電池モジュール(210W)を架台の上に設置してゆきます。
接続箱です。

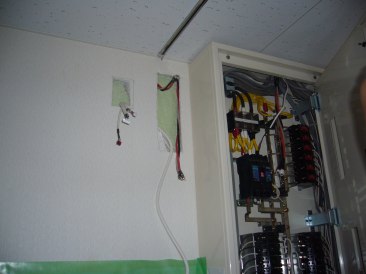

パワーコンディショナーは屋内に。
pm4:20 ついに完成!
