事務所の太陽光発電システムの増設工事 ⑥

2015年3月23日 施工事例

3月23日 月曜日 塗装工事の続きです。 24日の明日迄、塗装工事を行います。 なので、今日は、昨日の続きとなりました。 写真は、ありません。

残念ですが、出来上がったときのお楽しみにしておきます。  塗装工事が一旦、24日の明日で中断をして屋根工事に進んで行きます。 塗装工事の残った部分は、最後になります。 理由は、太陽電池パネルを設置する期間を27日から、30日までに行うためです。 その前に屋根を仕上げておかなくてはなりなりません。

塗装屋さん、日程調整の為に二度手間になって済みません。 またよろしくお願します。

Comments (0)

事務所の太陽光発電システムの増設工事 ⑤

2015年3月22日 施工事例

3月22日 日曜日 事務所の太陽光発電システムの増設工事の塗装工事が始まりました。

今日は、日曜日ですが、塗装の職人さんが来てくだいました。 ありがたいことです。

日曜日ですので、会社自体の営業はお休みですが、様子を見に来て写真を取りました。

Comments (0)

事務所の太陽光発電システムの増設工事 ④

2015年3月21日 施工事例

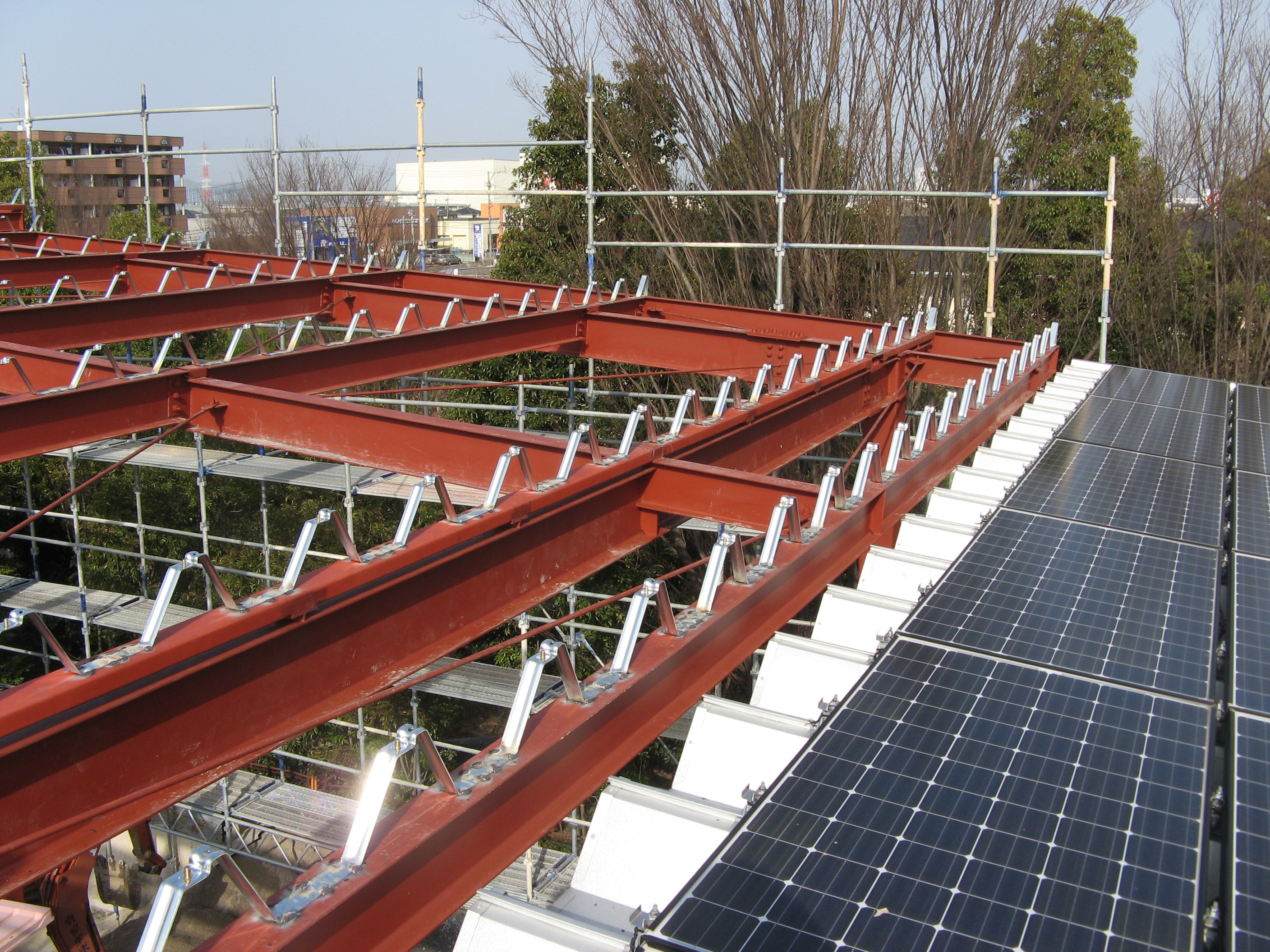

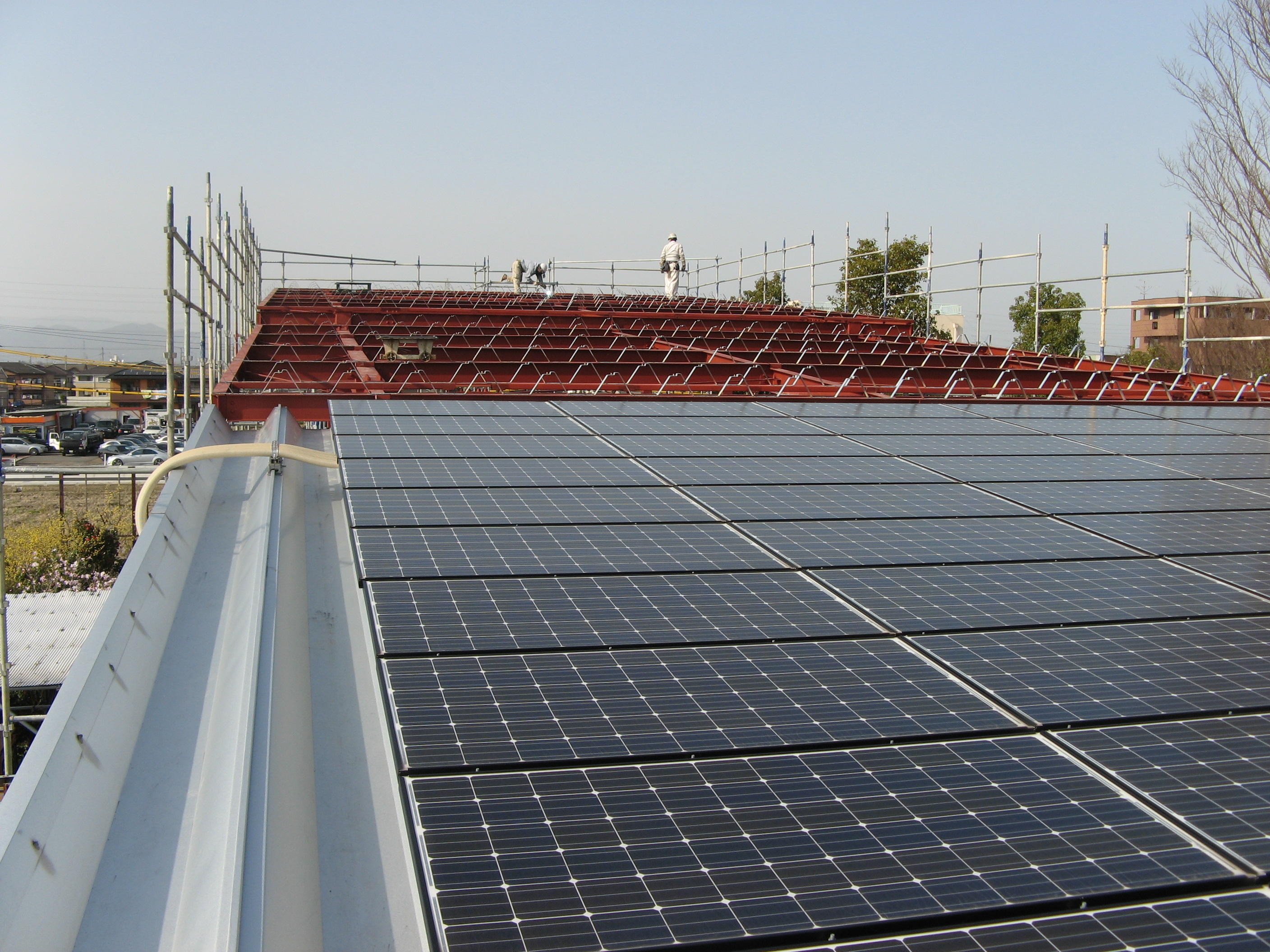

3月21日 土曜日 一日の作業が終了しました。 事務所の工事の進捗状況は、屋根を取り付けるための タイトフレーム が取り付け完了です。  ハゼ式折半屋根を取り付ける前に塗装を一部行います。

屋根を付けてしまうと、後から塗りにくい場所出来てしまうので、その部分を含めて先に行います。

既設の屋根から、伸びていくように屋根の形を作ってもらいました。 骨組だけですが、既設の屋根から見た感じはこうなりました。

Comments (0)

事務所の太陽光発電システムの増設工事 ③

施工事例

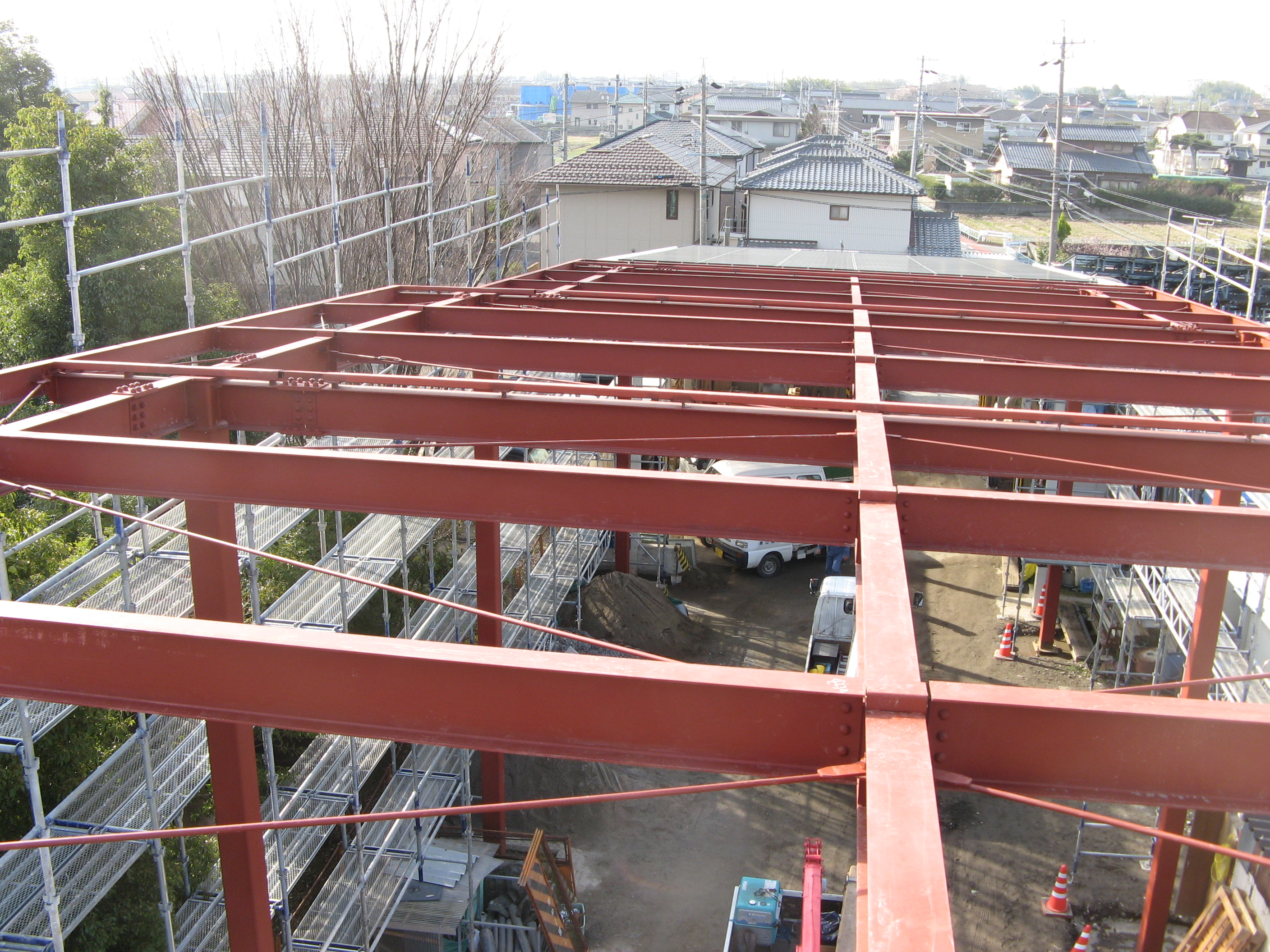

3月21日 土曜日 昨日、仮設足場が完成しまして、骨組みの建物の上に上ってみました。 やはり思っていた以上に高い建物になりました。

この屋根に増設分として、 太陽電池パネル がおよそ100枚が設置されます。

Comments (0)

事務所の太陽光発電システムの増設工事 ②

2015年3月20日 施工事例

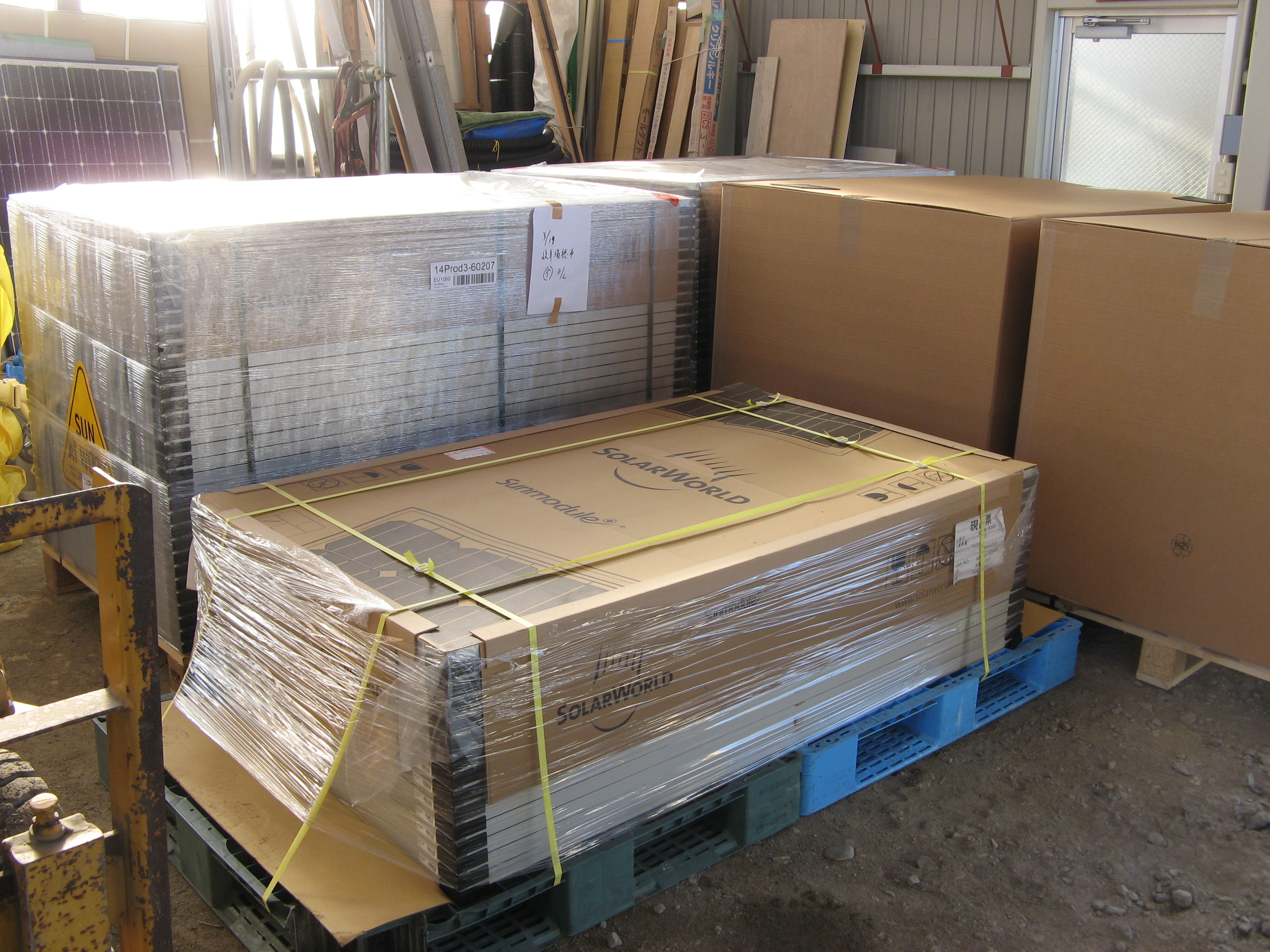

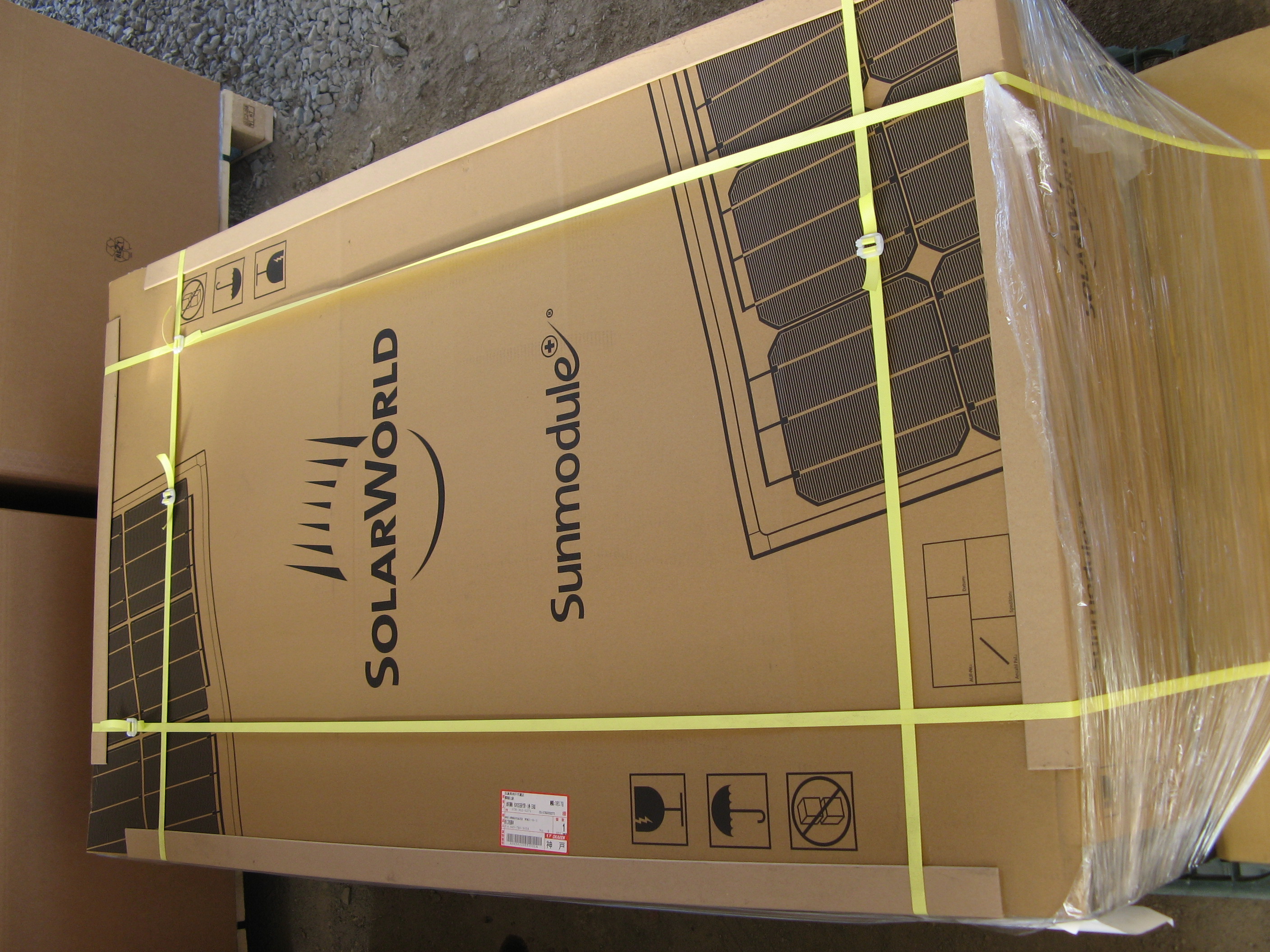

3月20日 金曜日 朝一番で、当社の 太陽光発電システム 増設工事のための 太陽電池パネル が入荷しました。

25Kw分の凡そ100枚です。 屋根の工事が完了したら、早速、架台を準備をして設置工事に取り掛かる予定です。 昨年度の申請をしておいたおかげで、売電単価は、昨年度の単価になっています。 自社の工事は、なかなかできないもので、ギリギりになってしまいました。 3月31日が連系の予定です。

Comments (0)

事務所の太陽光発電システムの増設工事

2015年3月19日 施工事例

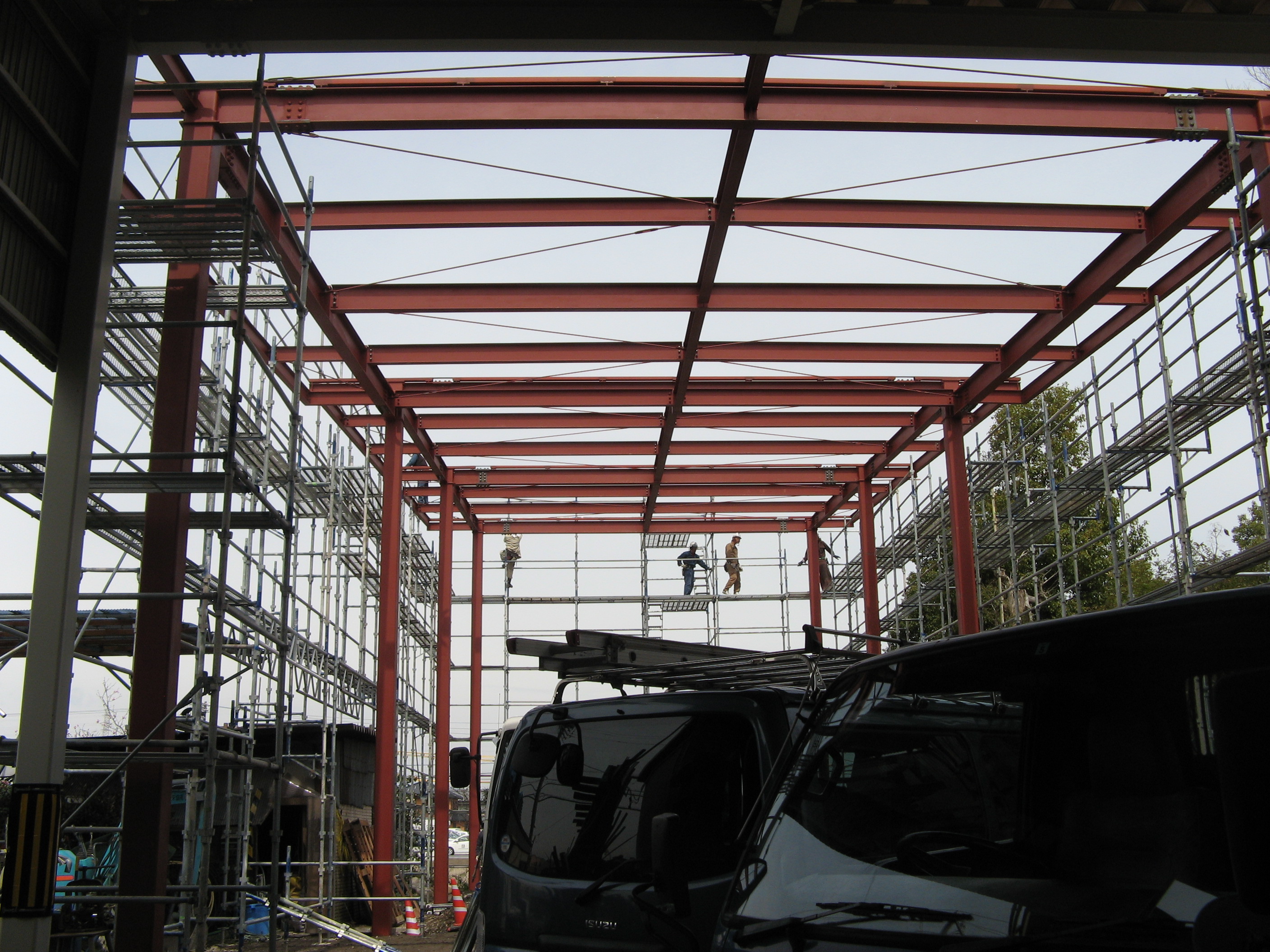

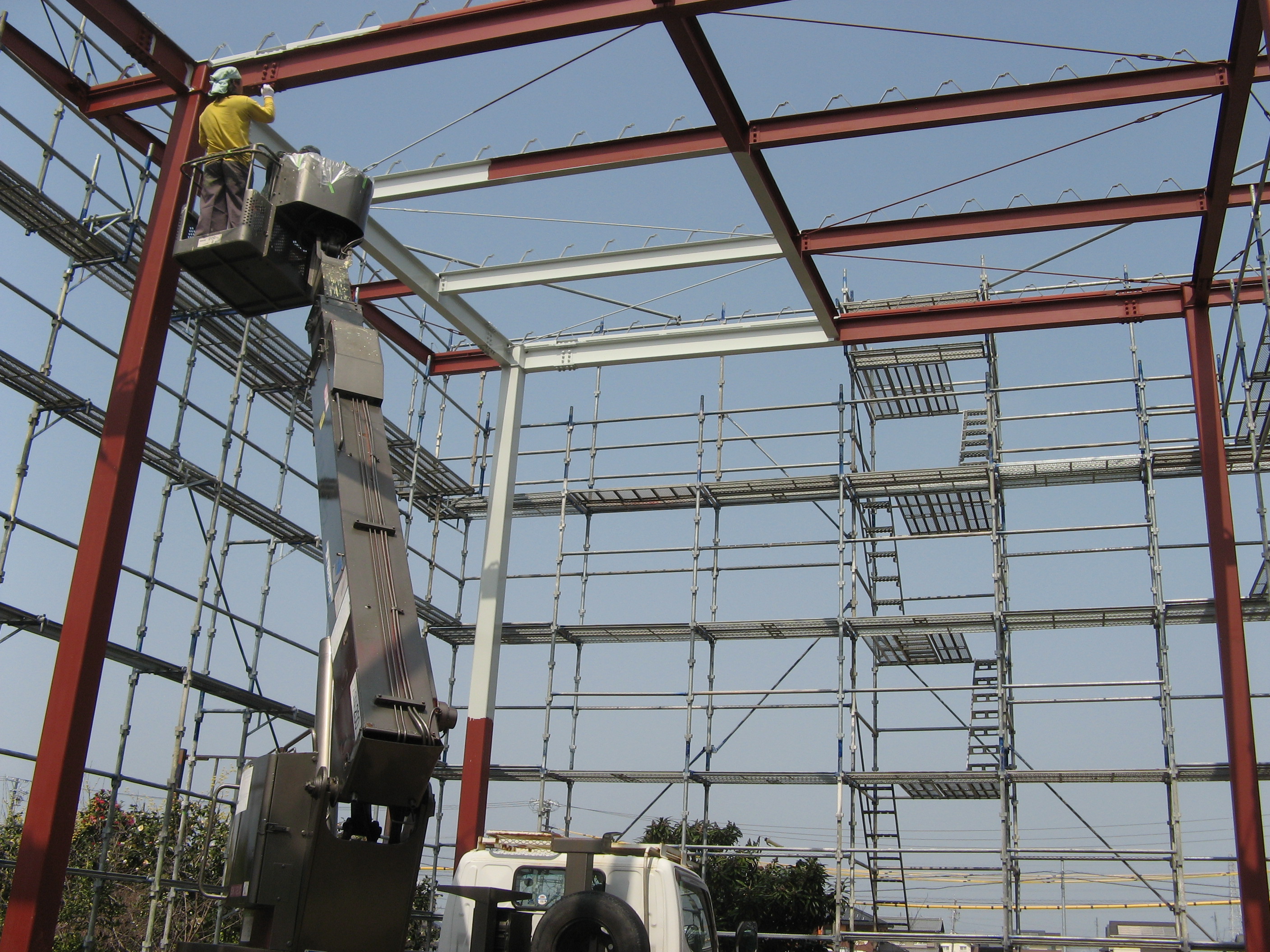

3月19日 木曜日 あいにくの雨ですが、当社の事務所の屋根を大きくして、新たに 太陽光発電システムの増設工事を始めました。

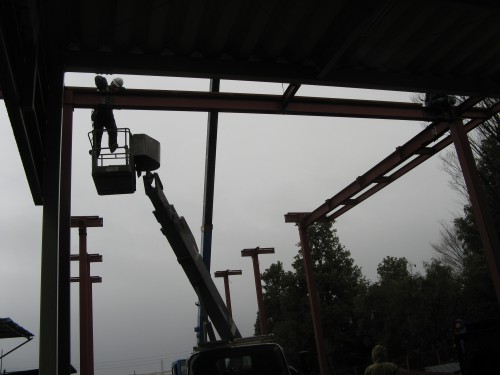

雨ですが、鳶職の職人さん、工務店の方たちが頑張ってくれています。 何と言っても、雨なので、安全には十分に注意して進めて貰いたいと思います。

今回は、柱と屋根のみの構造ですので、太陽光の為の工事になります。 3月31日までに連係までを行います。 グリーン投資減税の最後の物件です。

Comments (0)

太陽光発電システム設置工事 折半屋根⑥

2015年3月18日 施工事例

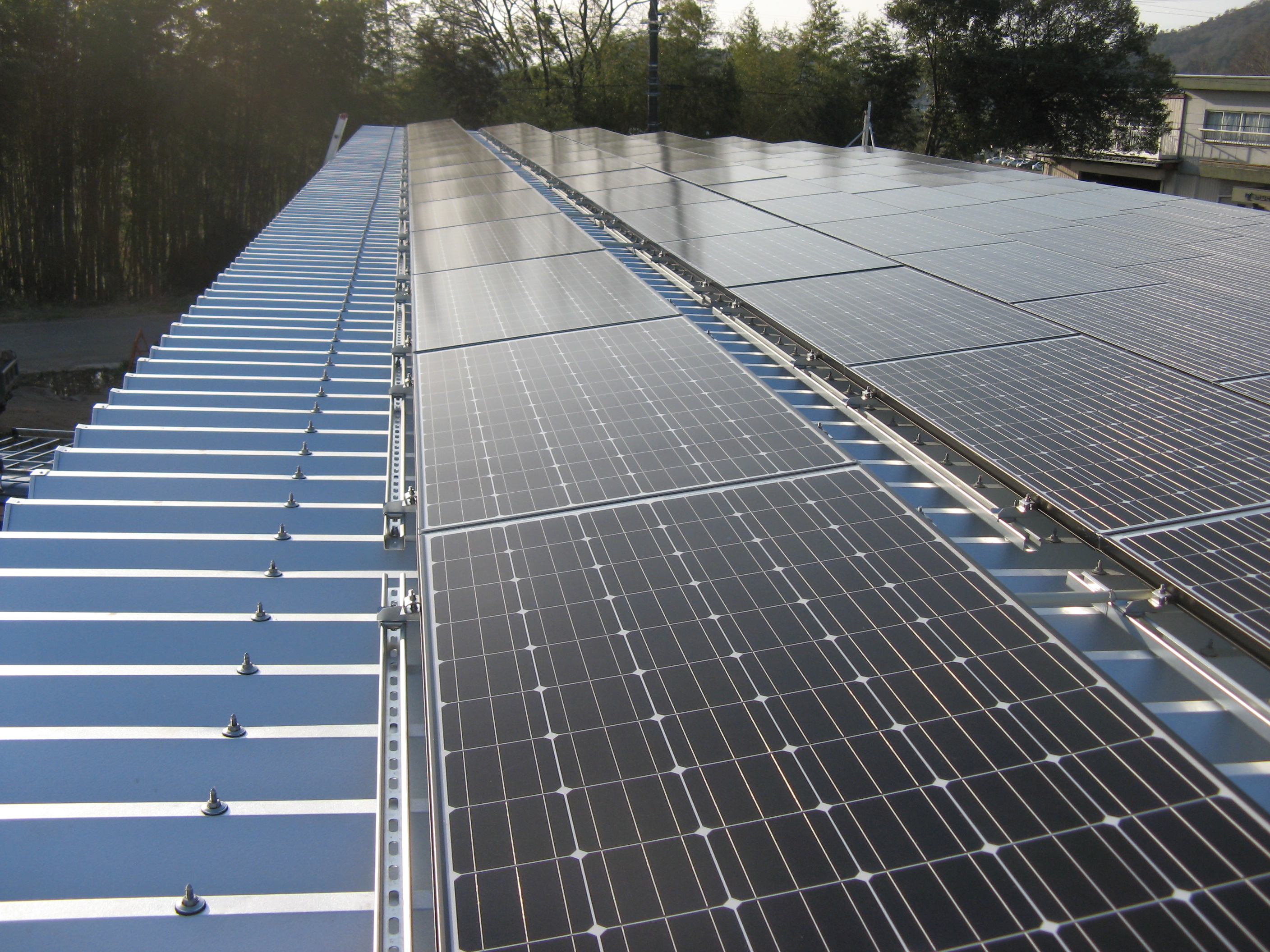

昨日の3月17日 パネルごとの配線工事が完了しました。 パワーコンディショナー への接続までは、時間が足りなくなり、翌日になりました。 屋根の上の工事は完了です。

Comments (0)

太陽光発電システム設置工事 折半屋根⑤

2015年3月16日 施工事例

3月16日 月曜日 お昼を過ぎた当たりから、 とても暖かく なりました。 工事もやり易い環境でした。

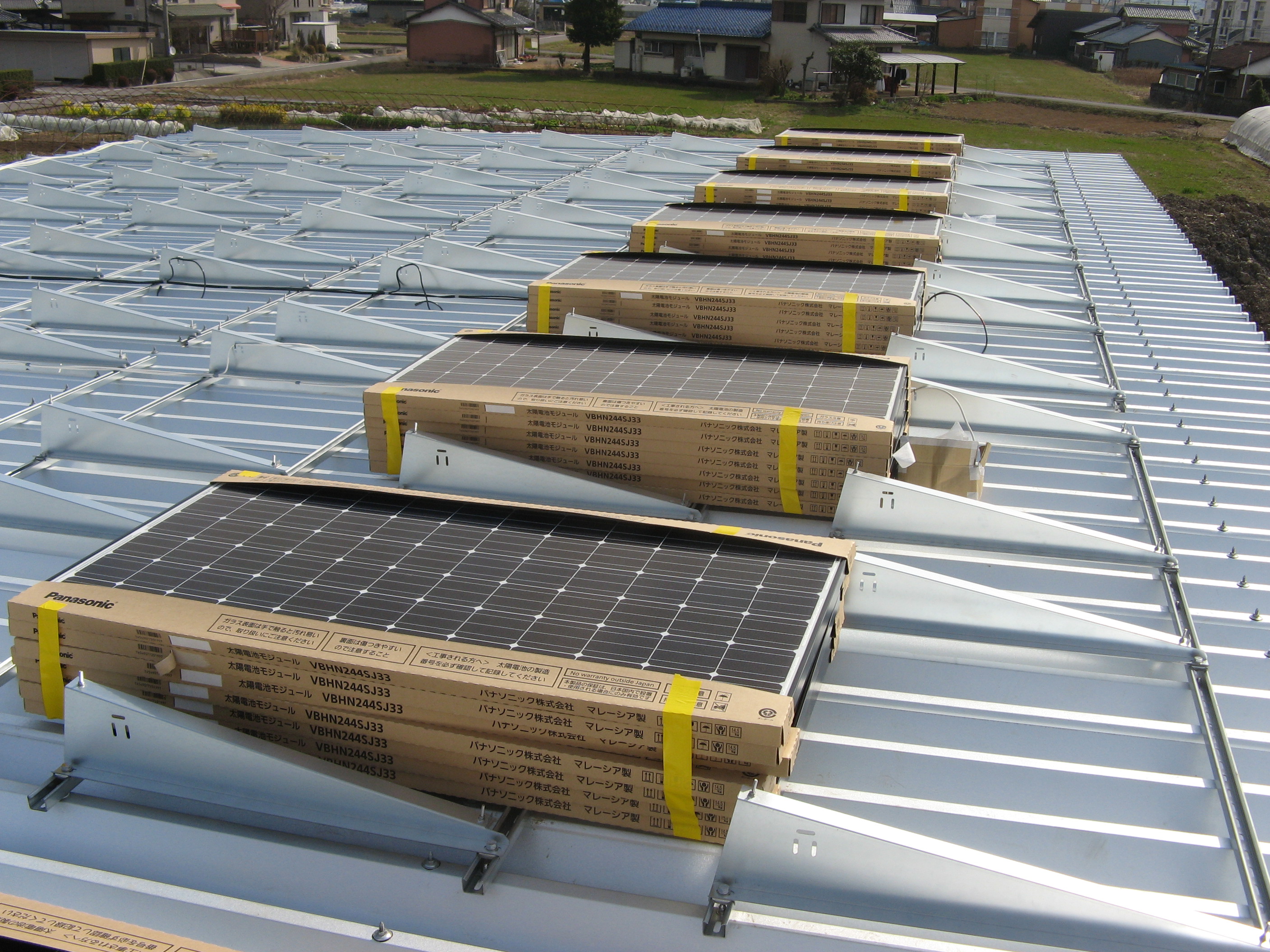

今日の工事は、パネルの取り付け 作業です。  パネルの荷揚げは、昨日パネルを並べやすいように各配列に合わせて屋根に 仮置き してあります。

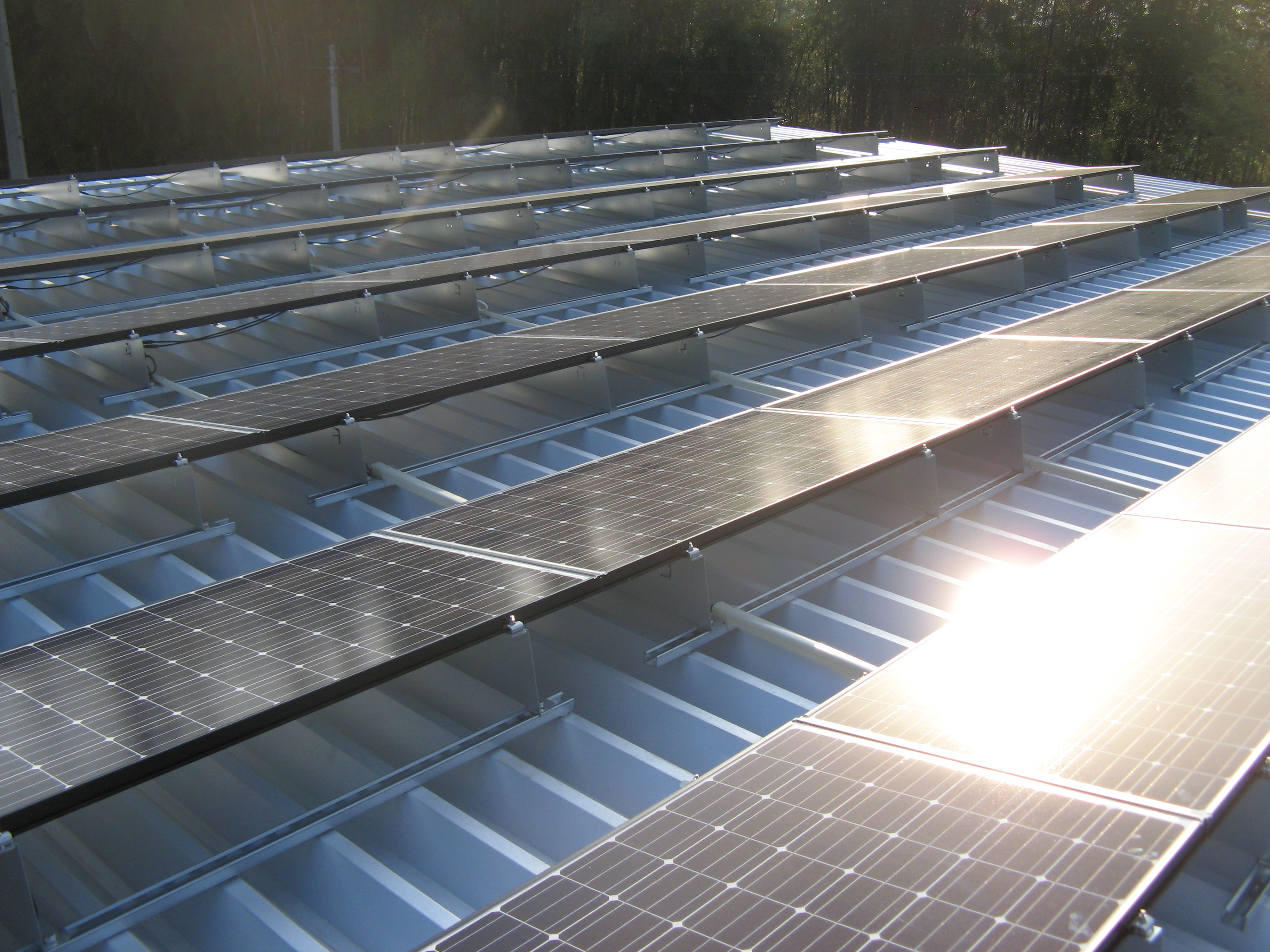

順番に並べていって、 パネル押え の専用金具で取り付けします。

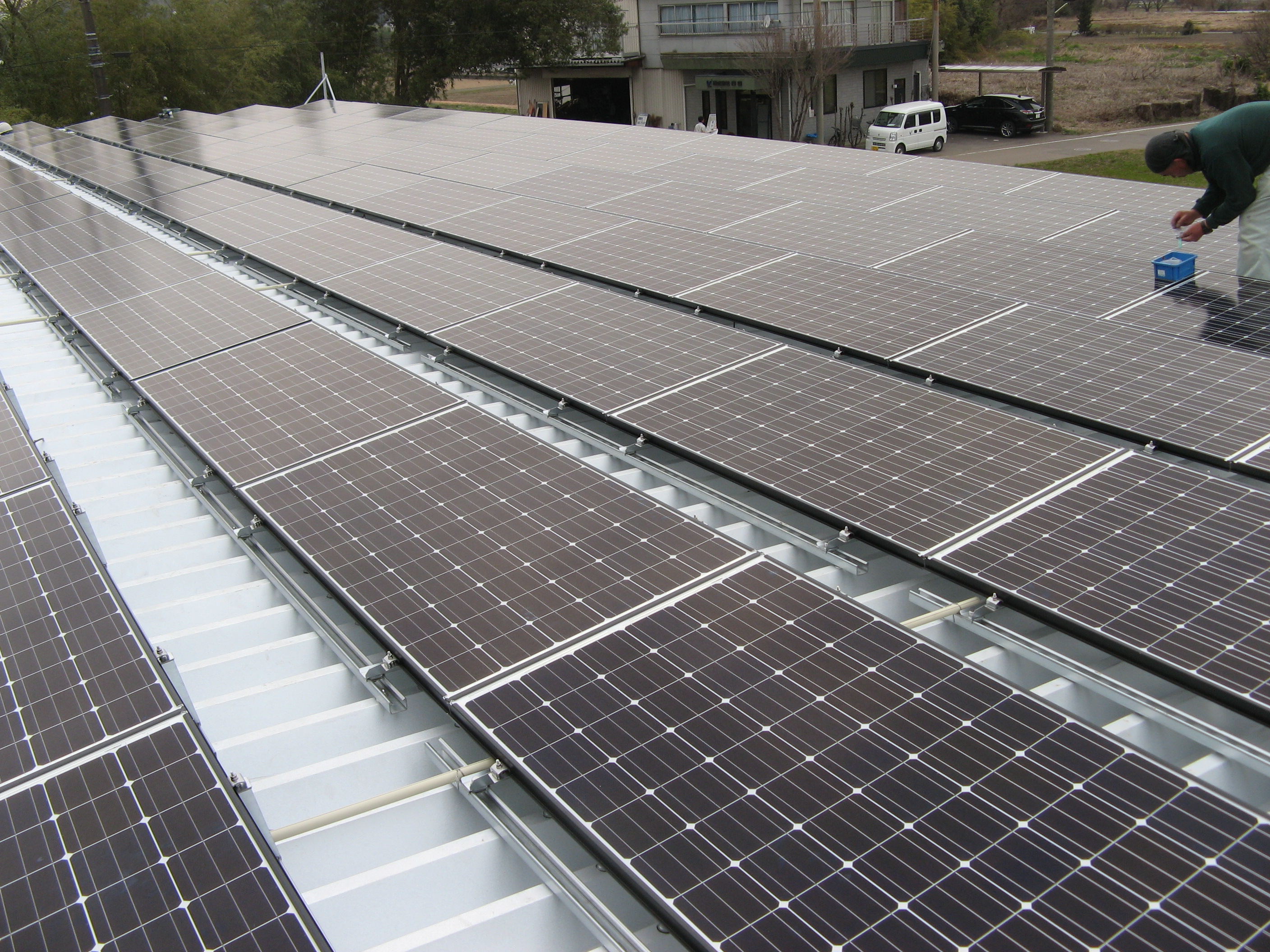

 午後には、おおよそ、パネルを並べ終っていましたので、夕方までの時間でパネルが風に飛ばされないように固定をします。  今日の予定は、パネルを固定するところまでが工事の内容です。

あすは、パネルごとの配線の接続作業です。  あと残り少しで、この現場も工事が出来上がります。 お楽しみに。

Comments (0)

太陽光発電システム設置工事 折半屋根④

2015年3月14日 施工事例

3月14日 土曜日 昨日に続き今日も折半屋根の太陽光発電システム設置工事の現場です。

今日は、写真がありませんが、 太陽電池パネル の荷揚げを行いました。 当社のユニック車(クレーン付き4Tトラック)で荷揚げをしています。 作業車があると本当に便利です。 私は、オペレーターで運転を担当です。 職人二人は屋根に上って指定場所へ納める。 トラックの荷台では、職人が一人で、玉掛作業を担当します。

25Kw分のパネルの総う数は、105枚でした。

屋根全体に、分散して、パネルを納めましたので、月曜日からの屋根上の作業は、効率良くパネル設置ができると思います。 荷揚げの後、太陽電池パネル用延長配線の配線処理を前準備として行いました。

今日の作業はこれで終了です。 お疲れ様でした。

月曜日には、再度、写真をアップする予定です。 お楽しみに。  明日は、日曜日です。

Comments (0)

太陽光発電システム設置工事 折半屋根

2015年3月9日 施工事例

3月9日 月曜日 今日の施工事例は、折半屋根への設置工事です。 先日までの50Kw 野立て物件も無事に工事は、完了しました。

新しく折半屋根への設置工事に今日から入りました。

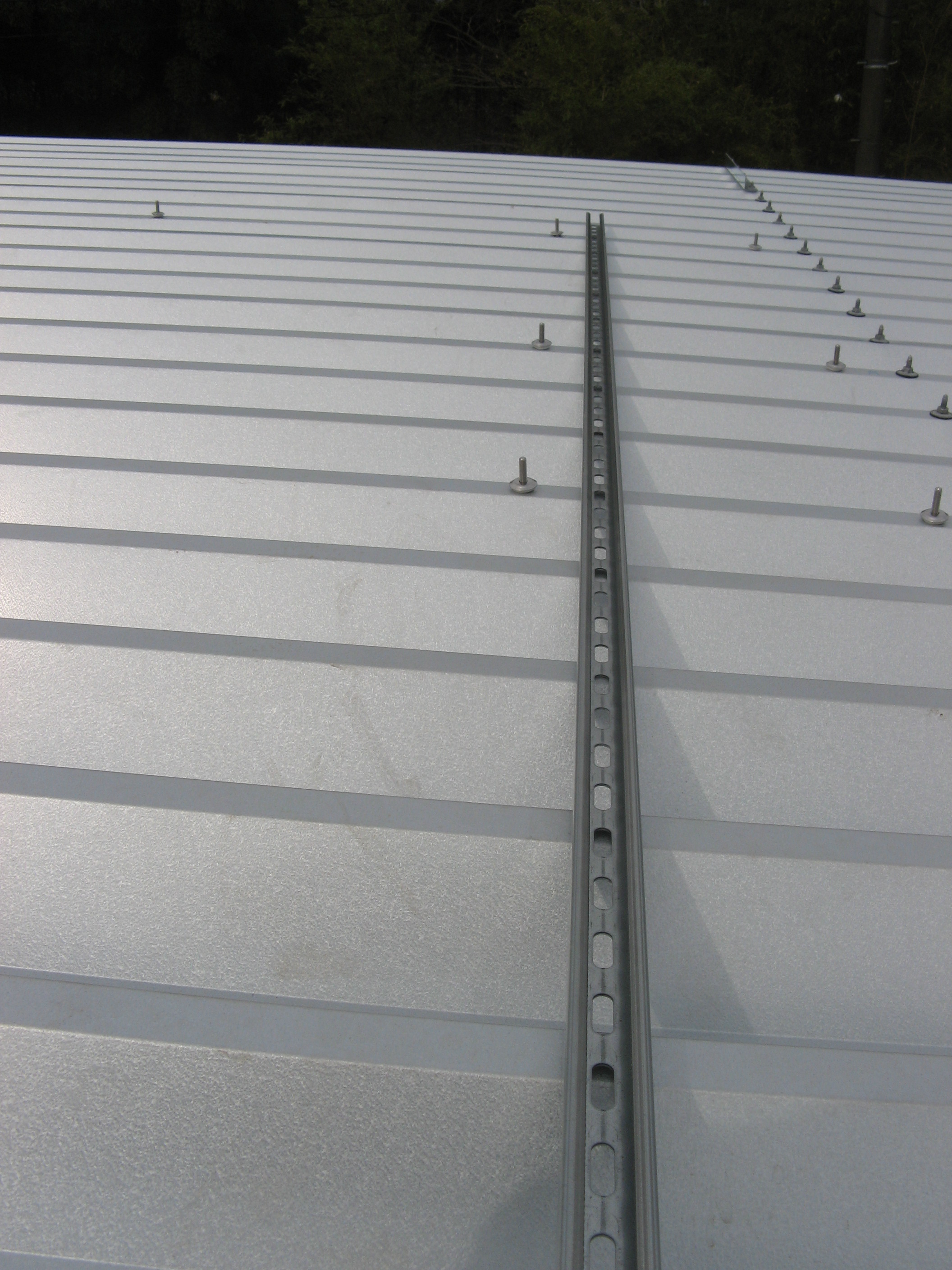

 ネグロスというメーカーの架台を使用します。 今日の段階は、まだ折半屋根に穴をあけて、貫通ボルトを出したところにフレームを挟むところまでです。 この25Kwのシステムも3月の月内に連係を希望されています。

あと、年度末までに向かってもうすこしだ。 頑張ろう

Comments (0)

オール電化・主な営業エリア
瑞穂市内が最重点アフターフォローエリヤです。
その周りの周辺地域(岐阜市、大垣市、羽島市、本巣市、各務ヶ原市、本巣郡、安八郡、その他)が重点的なアフターフォロー地域です。
又、一部地域を除き岐阜県内ほぼ全域、三重県北勢地域、愛知県西北部地域で施工可能な地域です。
個別にお問い合わせ下されば、臨機応変に対応致します。
Copyright (C) 2007 (有) 協栄ポンプ店 「すいすい工房」 Powered by オール電化JP
Entries RSS Comments RSSログイン
